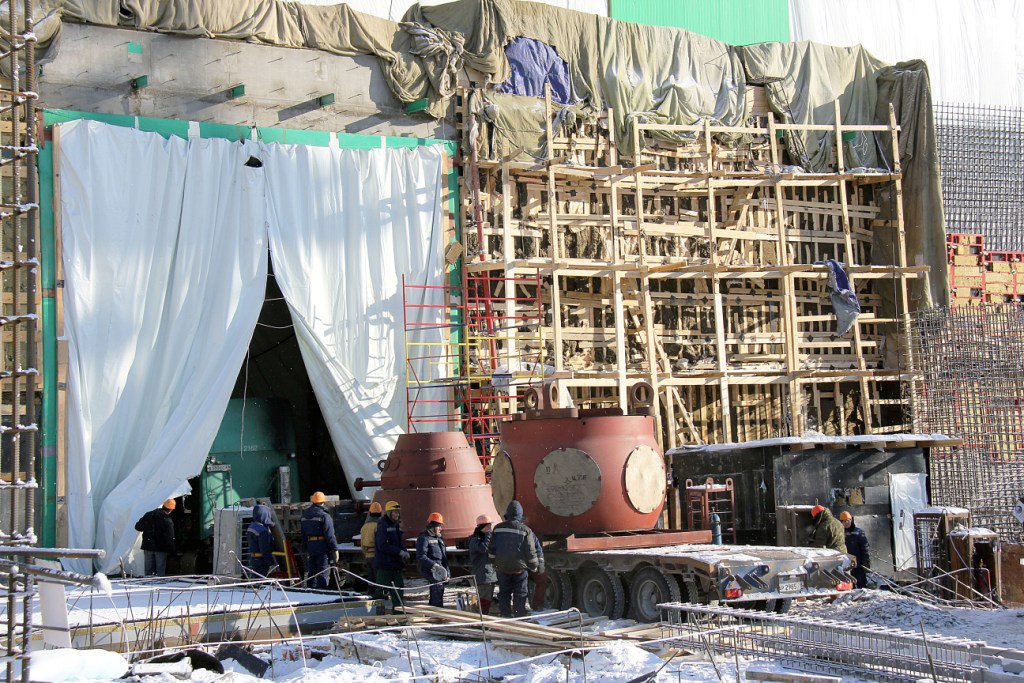

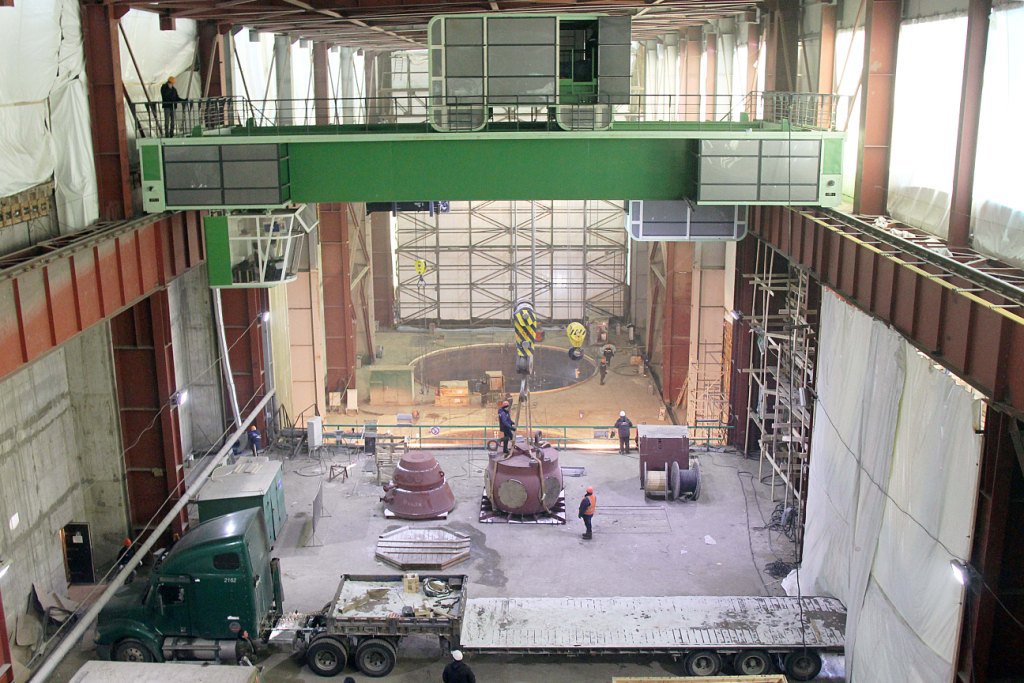

• Разгрузка элементов турбины.

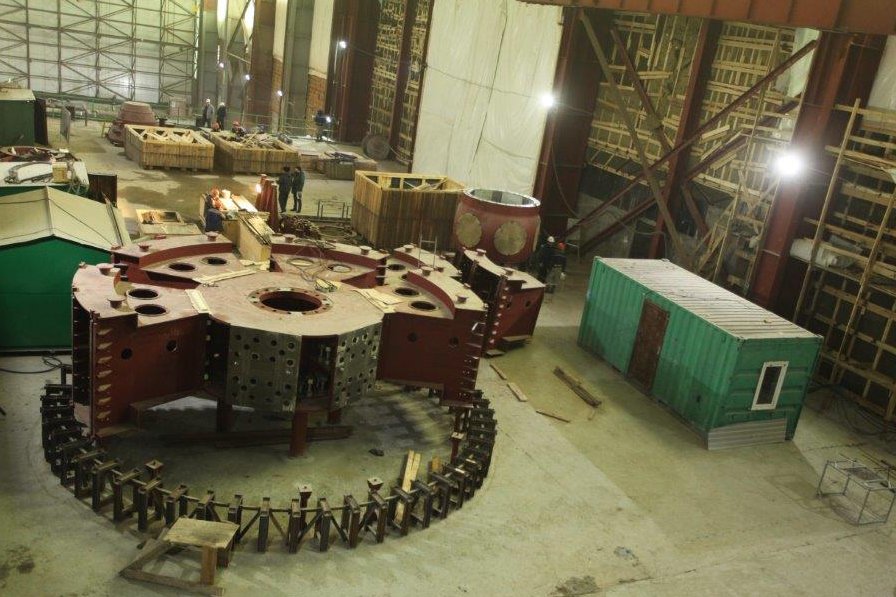

  • Сборка гидрогенератора на монтажной площадке ГЭС.

Сейчас идут работы по подготовке к монтажу турбин первого энергоблока — в него входят гидроагрегаты № 1 и № 2. Ведется сборка турбины второй машины и ротора генератора первой. Процесс идет параллельно — пока на одном будут монтировать рабочее колесо, на втором — генераторную часть. Детали для всех четырех машин уже изготовлены и доставлены. Напомним, гидроагрегат состоит из гидротурбины и гидрогенератора. Рабочее колесо турбины Нижне-Бурейской ГЭС в сборе имеет диаметр 6,3 метра и будет весить около 100 тонн. Собранный ротор генератора потянет на 320 тонн. Перемещать его на штатное место будут два мостовых крана грузоподъемностью по 250 тонн каждый — их уже также установили в машинном зале. От завода-изготовителя в Санкт-Петербурге до Приамурья оборудование доставили железнодорожным транспортом, а не как в случае с Бурейской ГЭС, когда рабочие колеса транспортировали тяжеловесы — самолеты «Руслан».

— Радиально-осевые турбины, которые установлены на Бурейской станции, не поворотные, имеют цельный металлический каркас. Здесь же используется другой тип турбин — поворотно-лопастная. Турбина изготавливается на заводе и отправляется отдельными частями — лопасти, вал, крышка… Все эти элементы подходят по габаритам под железнодорожные и автомобильные перевозки, — объяснил директор филиала АО «Трест Гидромонтаж» — «Управление строительства Нижне-Бурейской ГЭС» Виктор Упоров.

По словам представителя генподрядчика, строительство идет с опережением графика. На вчерашний день объем работ, запланированных на январь, уже сделан. На монтажной площадке установлены стенды для сборки крупных блоков оборудования. Работы ведутся под строгим контролем представителей шеф-инженерной службы завода-изготовителя. По нормативам срок сборки машин — до 9 месяцев.

Несмотря на холода, трудятся на объекте круглосуточно. Новогодние каникулы у гидростроителей были маленькие — с 20 часов 31 декабря до 8 утра 2 января.

В зоне первого и второго агрегатов помещение уже выглядит как машинный зал станции, все бетонные работы завершены до чернового пола. Пока часть здания отсекли временной перегородкой. «Ведутся работы по устройству полов, сооружению каркаса зоны над третьим и четвертым гидроагрегатами — нужно возвести железобетон, установить стеновые панели, окна и так далее, — рассказал Виктор Александрович. — Для третьего и четвертого агрегатов монтируются шахты генераторов».

Также продолжают возводить здание производственно-технологического корпуса и КРУЭ. На станционном узле ГЭС специалисты монтируют ремонтные затворы нижнего бьефа и аварийные затворы водоприемника. Ведутся работы на водосбросной части плотины.

В марте строители приступят к затоплению котлована, разберут перемычки и перекроют оставшуюся часть русла реки Буреи, вода пойдет через искусственное сооружение — водосброс. Также продолжится возведение грунтовой части плотины. «Она уже отсыпана на четверть от всего объема», — уточнил Виктор Упоров.

Строительство Нижне-Бурейской ГЭС ведется с 2010 года. Если решение вопроса финансирования работ по очистке ложа водохранилища не затянется, то все гидроагрегаты новой станции энергетики обещают пустить по плану — в декабре 2016 года.
