Фото: Владимир ВоропаевФото: Владимир Воропаев

«В настоящее время подрядная организация АО «УСК Мост» сконцентрировала на стройплощадках 108 единиц техники и оборудования, к работе привлечено более 300 человек. До конца августа будет мобилизовано еще 37 единиц спецтехники и оборудования», — рассказал руководитель компании-заказчика, начальник Амурупрадора Алексей Карпенко.

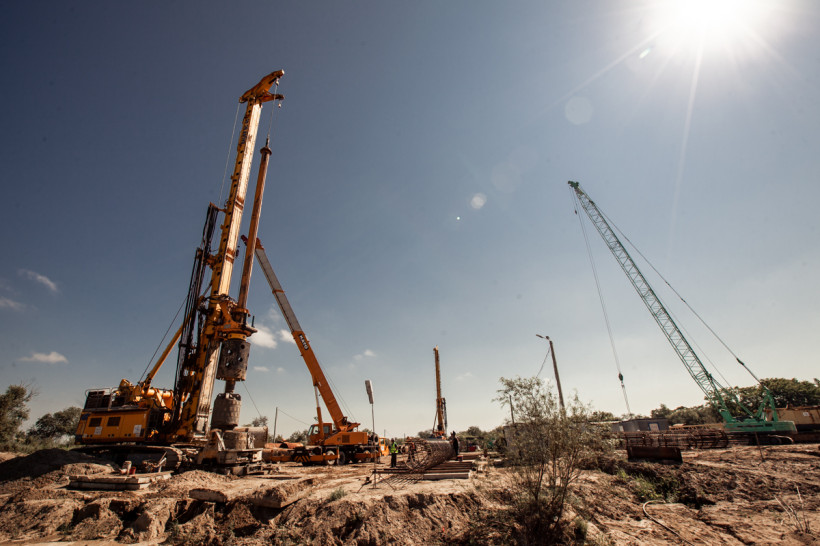

Проложены технологические дороги к стройплощадкам №1, №2 и опорам №21, 22, 23, 24, 26. Продолжается монтаж опор временной ЛЭП 10 кВт. Идет монтаж арматурных каркасов опор и устройство буронабивных свай на 23 и 24 опорах. Доставляется третья буровая установка.

«На правом берегу размещено буровое оборудование и техника, идет подготовка к устройству буронабивных свай на опоре №6. Возведено 5 технологических зданий», — рассказал директор дирекции строительства – заместитель генерального директора АО УСК «МОСТ» Эдуард Давыдов.

Глава региона поинтересовался, какое влияние оказали прошедшие дожди. Как заверили строители, работы на объектах не останавливаются — погодные условия не повлияли на строительство объекта.

Возрастная категория материалов: 18+
