Нижне-Бурейская ГЭС готова на 95 процентов

На станции завершают монтаж третьего гидроагрегата
Просмотры: 5357
Комментарии: 0

«Мы строим очень быстро!» — не без гордости говорит исполнительный директор Нижне-Бурейской ГЭС Александр Гаркин. После высадки растений гидроэнергетики показали, как идут работы на строящейся станции. Готовность объекта в целом руководство оценивает на 95 процентов. Сейчас вовсю идет монтаж третьего и четвертого гидроагрегатов.

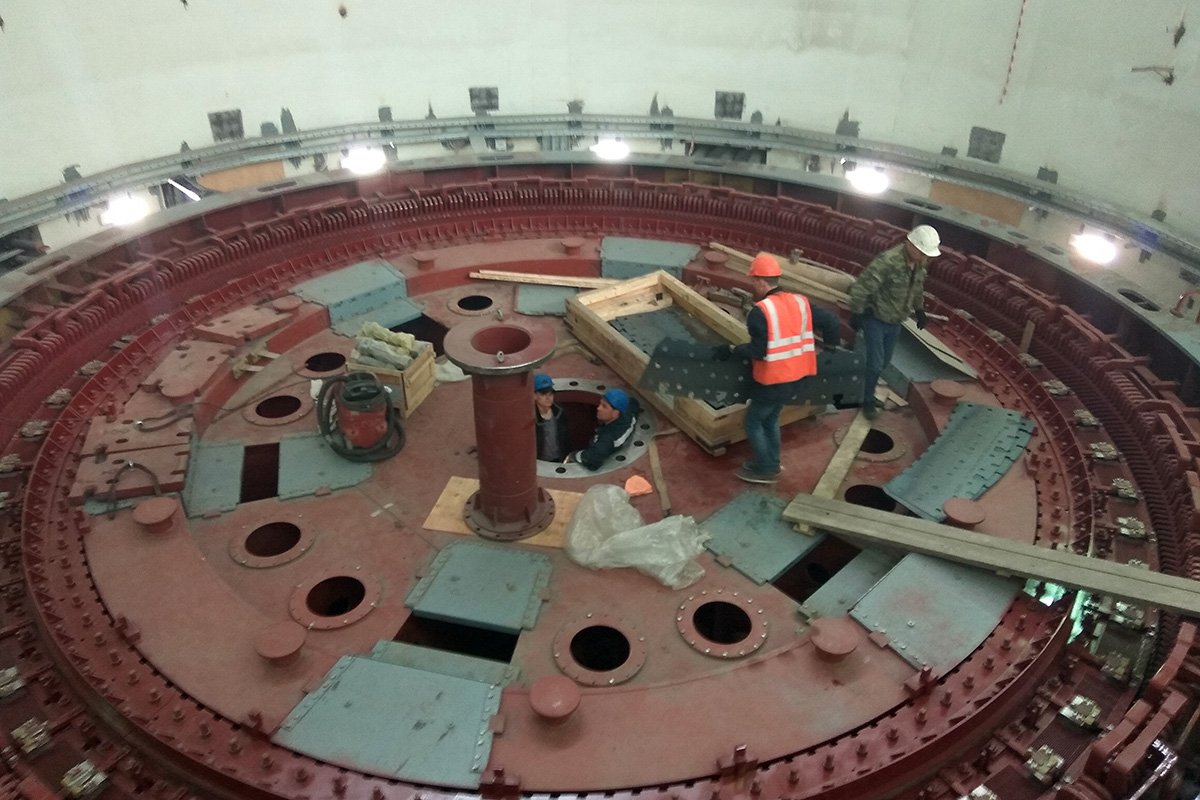

Монтаж агрегата № 3 на финальном этапе.

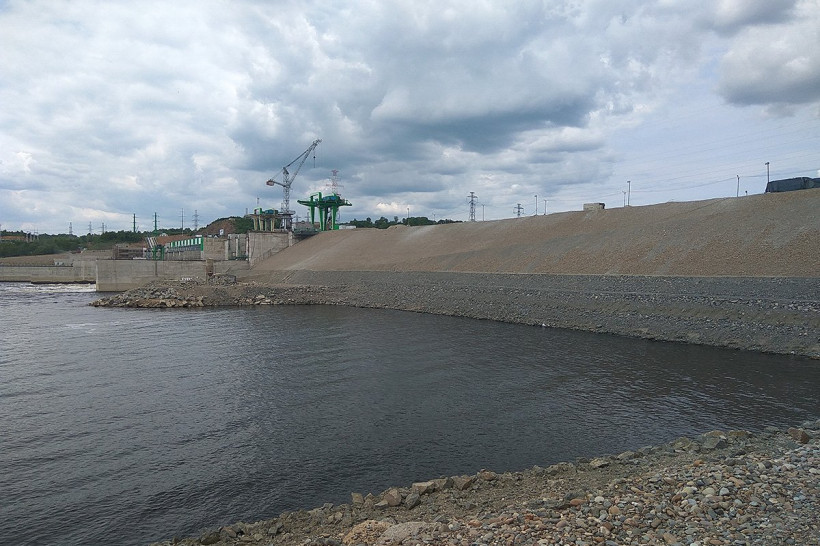

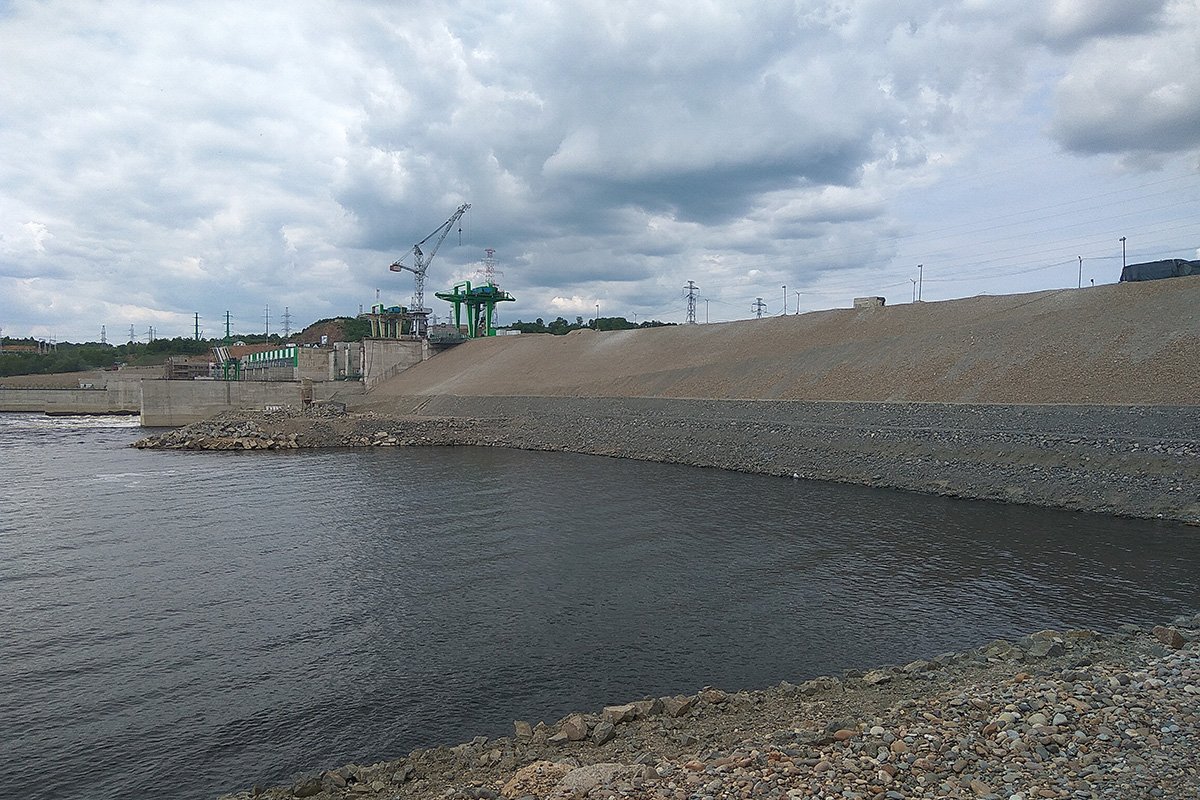

Грунтовая плотина Нижне-Бурейской ГЭС.

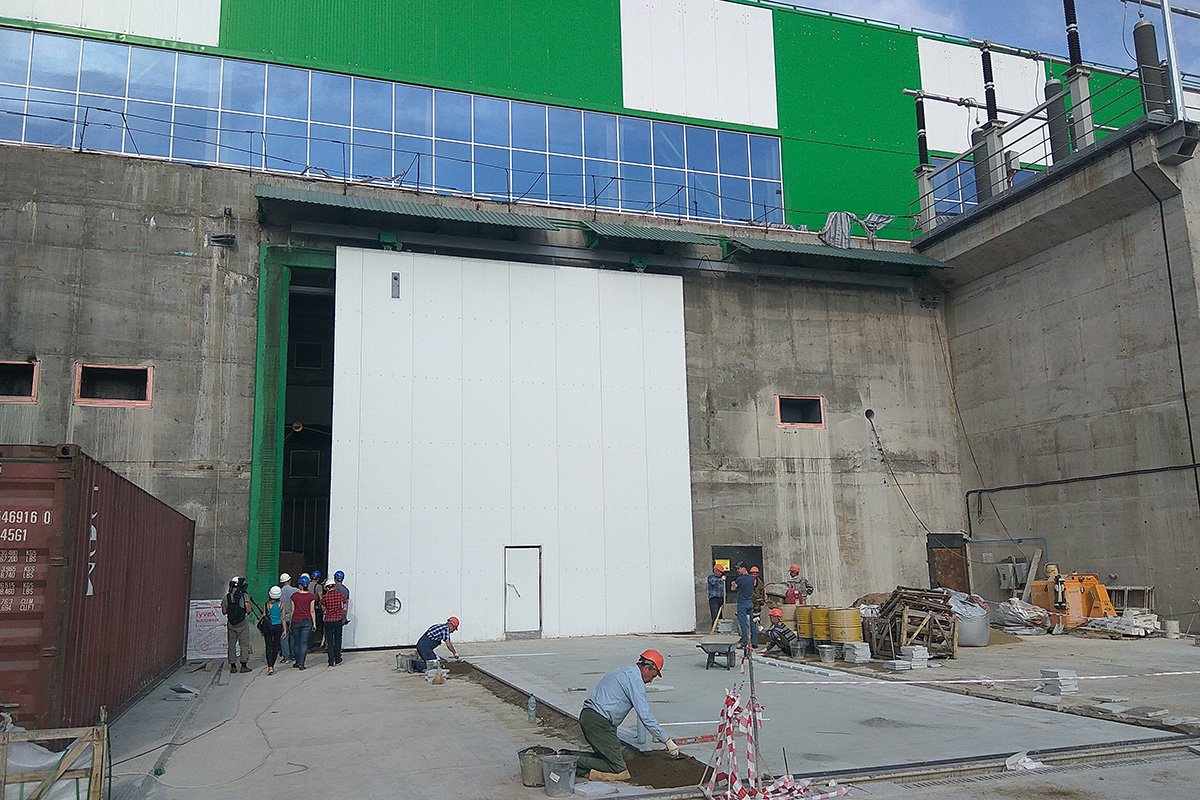

На пристанционной площадке идут отделочные работы.

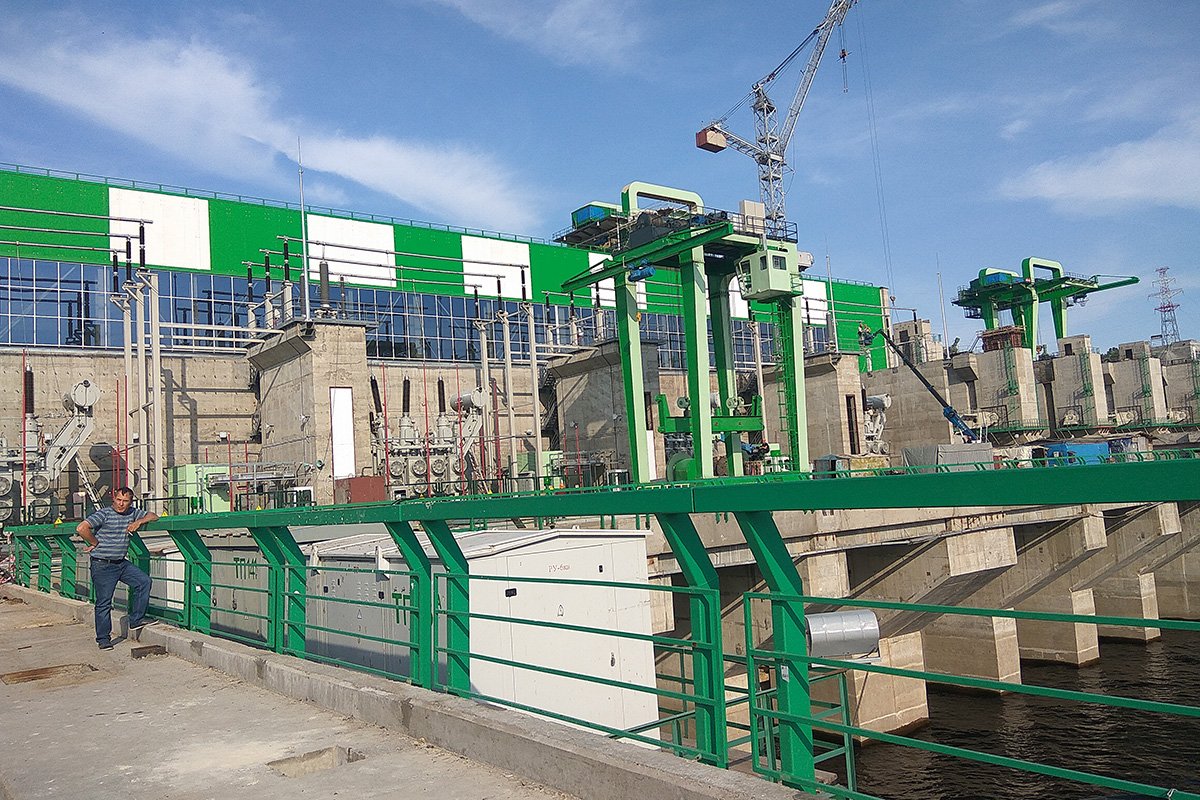

ГЭС действительно меняется на глазах: с пристанционной площадки убираются бытовки, временные базы, укладывается покрытие. После стройки не должно остаться ничего лишнего, поэтому благоустройство выполняют сразу. Продолжаются работы по бетонированию, в основном архитектурного плана — финальные. Наполнять водохранилище начнут с наступлением паводка, в конце июля. Погодные условия на этот процесс влияют, однако в большей степени скорость зависит от режима пропуска воды верхним гидроузлом и готовности турбин к новому этапу.

— Сейчас ведется активная подготовка к наполнению водохранилища до отметки 138 метров по балтийской системе — это нормальный подпорный уровень и проектный, при котором будут работать все 4 агрегата станции, — говорит Александр Гаркин. — В целом готовность объекта — и строительные, и монтажные работы — я оцениваю в 95 процентов.

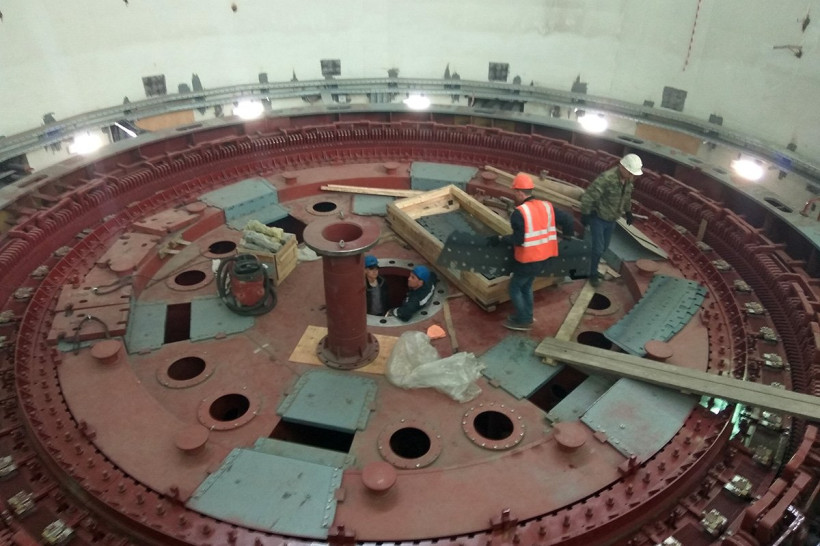

Агрегат № 3 на финише монтажных работ. На прошлой неделе смонтирован самый крупный элемент — ротор генератора. Свою работу монтажники сравнивают с ювелирной, хотя имеют дело с деталями гигантских размеров.

19

апреля Нижне-Бурейская ГЭС выдала первые киловатты в энергосистему в тестовом режиме

— Вес ротора — 320 тонн, это тот самый узел, с помощью которого вырабатывается электроэнергия в генераторе. Нам осталось смонтировать порядка 100 тонн оборудования, чтобы агрегат был готов. Первые две машины были сданы без замечаний с отличным качеством сборки, — отмечает исполнительный директор ООО «Енисей Спец ГЭМ» Николай Суртан. — В целом в сборе гидроагрегат тянет почти на 500 тонн. Все везется сюда россыпью — от деталей в 10—15 тонн до мелких болтиков, которые нужно собрать в работоспособную конструкцию. А допустимые отклонения бывают 5 микрон — это 0,001 миллиметра! Один агрегат — это около тысячи ящиков оборудования. Везли железнодорожным и автотранспортом.

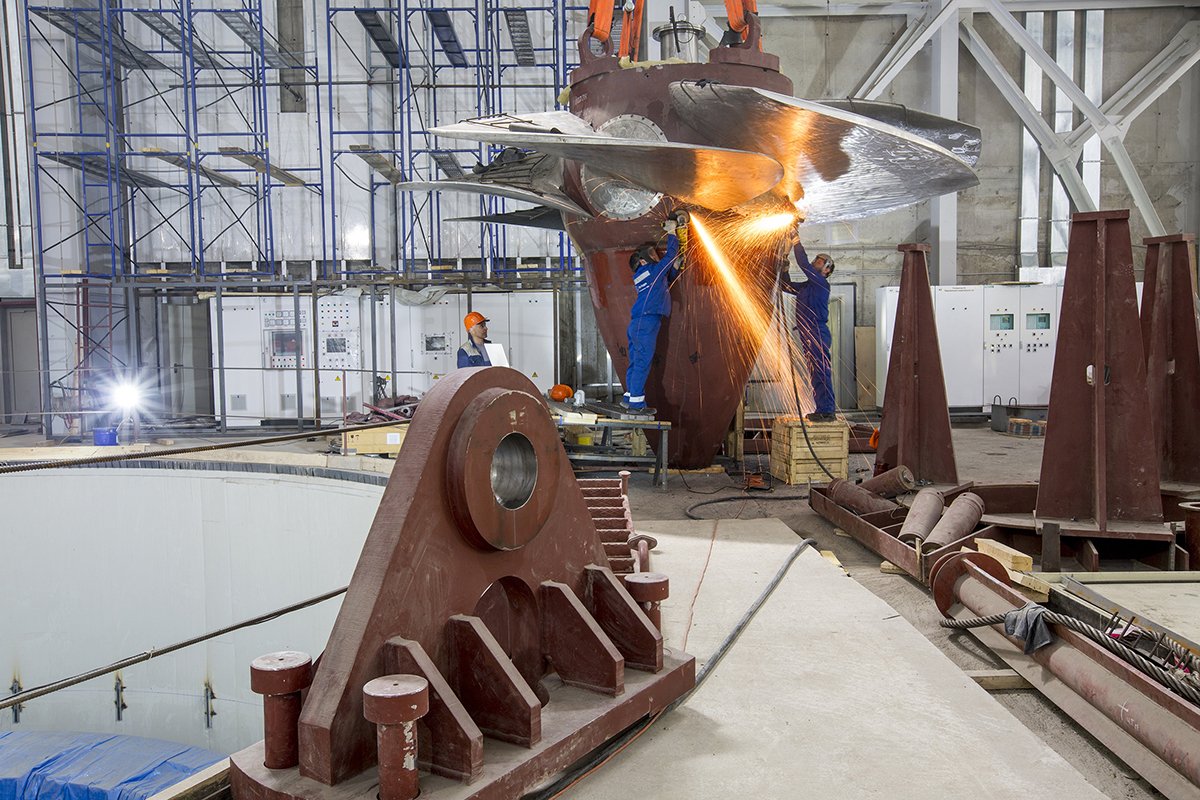

Чтобы не отставать от графика, сборку третьего и четвертого энергоблоков ведут разные подрядчики. В момент визита журналистов в кратере агрегата № 4 шла операция опускания блока турбины, после которой специалисты приступают к установке подпятника и только потом уже ротора.

— С февраля вели укрупнительную сборку, а 11 мая начали монтаж агрегата. За месяц планируем собрать, — обещает замначальника участка АО «Гидроремонт — ВКК» Юнус Баталов. — Работаем в две смены, в целом на агрегате задействовано 45 человек.

Отсюда работа оборудования станции видна как на ладони. Фото: Ольга Гордиенко

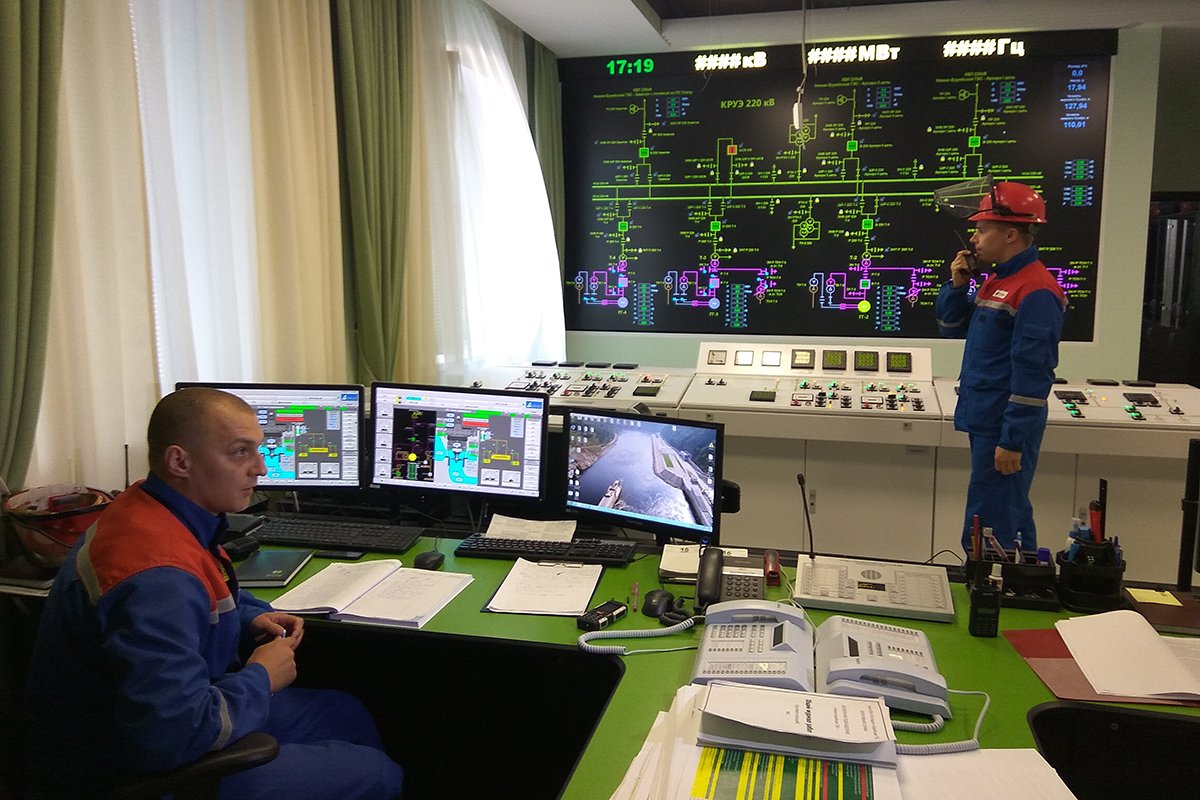

В сердце ГЭС — Центральном пульте управления — не так многолюдно, как во время пробных пусков. Первый и второй гидроагрегаты Нижне-Бурейской ГЭС, которые уже выдавали в тестовом режиме свою первую электроэнергию потребителям, пока остановлены. Напомним, они успешно прошли промышленные испытания — в течение трех суток машины беспрерывно отработали, выдавая в энергосистему нужную нагрузку.

— Максимальная мощность, установленная на каждом агрегате, была 40 мегаватт — та, которую мы могли выработать при нынешнем напоре, то есть половину от проектной, — поясняет начальник смены станции Дмитрий Лысаков. — При наполнении водохранилища будем испытывать и под полной нагрузкой — 80 мегаватт.

Ввод новой ГЭС запланирован на второе полугодие 2017 года.

КОММЕНТАРИЙ

Александр Гаркин, исполнительный директор Нижне-Бурейской ГЭС:

— Планируем пустить турбину № 3 на холостой ход примерно 30 июля, поэтому к этому времени нам нужно наполнить водохранилище до отметки 138 метров над уровнем моря. Я думаю, срывов в графике не будет и в августе приступим к завершающей фазе — комплексным пусконаладочным испытаниям двух последних гидроагрегатов. После этого будет принято решение о постановке турбин под нагрузку по согласованию с ФСК. Энергетики обещают к 10 августа закончить работы на ЛЭП для выдачи мощности от Нижне-Бурейской ГЭС до подстанции Завитинская, начнем синхронизацию в сети. Также предстоит провести дополнительные испытания агрегата № 1 и № 2 при 138‑й отметке — при повышенном напоре. Мы еще до стадии строительства гидроузла создали инициативную группу вместе с учеными, экологами, чтобы изучить и посмотреть, как можно максимально ограничить антропогенное воздействие от возведения ГЭС. Среди проведенных мероприятий — пересадка краснокнижных растений, операция «Мазай» по спасению животных из затопляемых зон. Мы рады, что эффект от уникальных работ приносит плоды.
